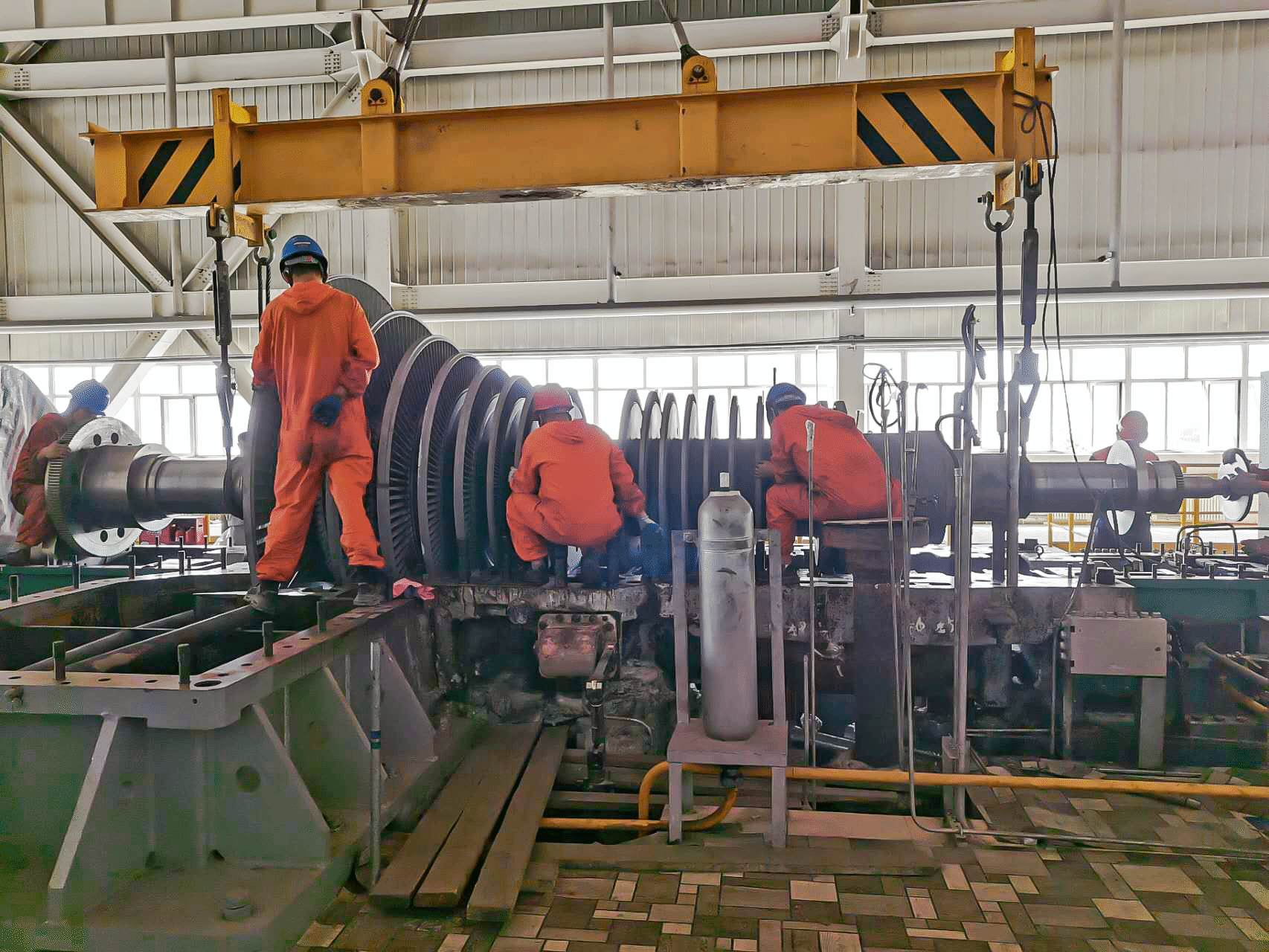

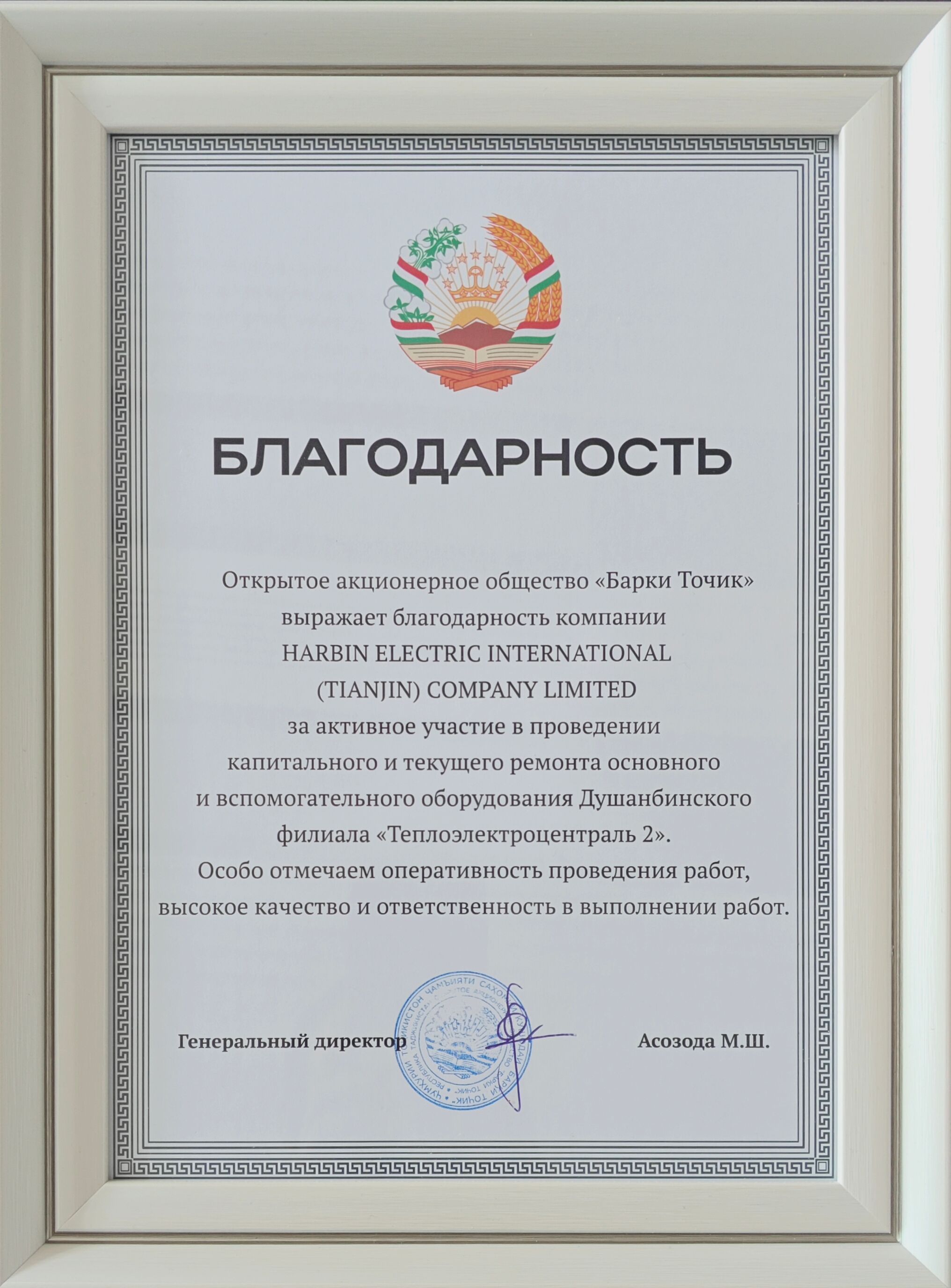

近日,哈电国际收到塔吉克斯坦共和国电力公司发来的感谢信,对于哈电国际在杜尚别2号电厂检修工作中展现的专业能力与责任担当给予高度评价。 2023年初,初次接触杜尚别2号电厂时,电厂存在系统缺陷遍布,备件库存严重不足且大多因存储不当失效等问题。面对挑战,哈电国际运维服务团队优先处置重大缺陷系统,在备件紧缺的条件下确保杜尚别2023年冬季供电供暖的稳定运行,赢得业主信任,为后续合作奠定基础。 2024年3月,4号机组突发黑网事故导致断油烧瓦。哈电国际立即组建专业团队赶赴现场。经全面排查确认转子及叶片完好后,重点对受损严重的2号、4号机组实施大修,再次保障了首都地区2024年冬季电力供应。 2025年春节刚过,3号机组出现励磁机着火险情,集电环严重损毁。哈电国际立即启动应急机制:技术团队通过现场返回的图像资料远程会诊,并于48小时内完成抢修所需备件清单的编制以及排产工作,检修团队2月14日抵现场后,仅用19天便完成从拆卸返修到成功启机的全流程,以"中国速度"赢得当地政府赞誉。哈电国际将继续以专业服务践行使命,让中国技术的温暖之光持续照亮塔吉克斯坦共和国的千家万户。 (文稿:尹大勇) |
