La turbina de gas n.º 1 del proyecto de Bhikki en Pakistán comisionado a HEI pasa 168 horas de funcionamiento de prueba

Source:

Time:

Hits:2017-04-27

Después de que el 15 de abril de 2017 la turbina de gas n.º 2 perteneciente al proyecto de central de ciclo combinado de 1180 MW de Bhikki (Pakistán) comisionado a HEI pasara sin problemas 168 horas de pruebas de fiabilidad (RRT), el 24 de abril a las 22h la unidad n.º 1 completó sin problemas las mismas 168 horas de pruebas.

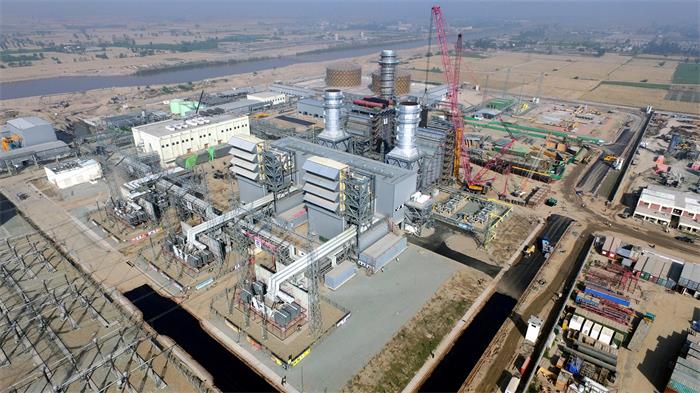

Las obras del proyecto de Bhikki en Pakistán comenzaron el 22 de septiembre de 2015. La sincronización de la turbina de gas n.º 1 se realizó tras 17 meses y medio, con lo que se marcó un récord mundial en la construcción de centrales eléctricas con turbinas de gas para servicio pesado, y que tiene un significado que marcará una época en la construcción y operación de este tipo de centrales. Una vez esté construida la central de ciclo combinado de Bhikki, esta aliviará en gran medida los problemas de suministro eléctrico de Pakistán, a la vez que disminuirá el coste por el uso eléctrico. Las 2 turbinas de gas pueden aportar a la red eléctrica nacional paquistaní unos 717MW de electricidad en condiciones de trabajo normales, lo que cubriría un 10% de la deficiencia eléctrica actual del país. Actualmente se trabajando a fondo para construir el sistema de ciclo combinado según el plan, con la premisa de un funcionamiento normal y estable, y lograr cuanto antes del objetivo de generar electricidad en ciclo combinado.

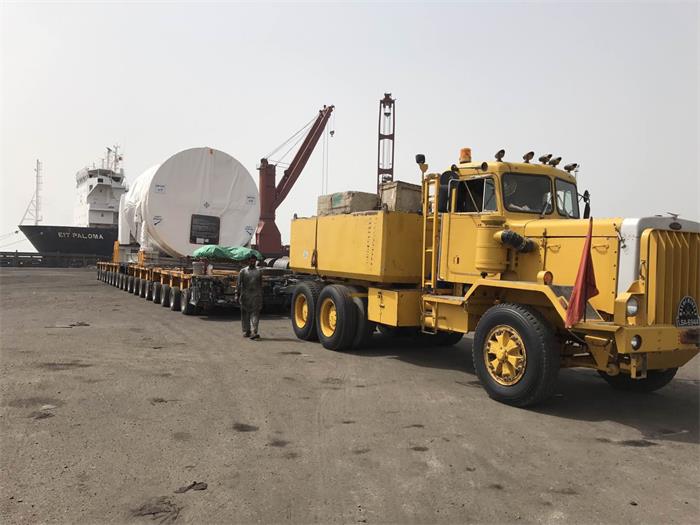

También se ha informado que se han realizado los preparativos para llevar gas natural hasta la planta del otro proyecto comisionado a HEI, el de la central de ciclo combinado de 1223 MW de Balloki, el cual equipa 2 turbinas de gas 9HA similares. En la actualidad la turbina de gas n.º 1 ya llegó al puerto de Karachi el 22 de abril de 2017, y está previsto que llegue al sitio a principios de mayo. La turbina de gas n.º 2 fue enviada desde Francia el 19 de abril.

TOP
