La Franja y la Ruta:La unidad n.º 1 del proyecto Hassyan en Dubái completa con éxito la retroalimentación a la primera

Source:

Time:

Hits:2019-06-06

la turbina n.º 1 del proyecto Hassyan completa con éxito la retroalimentación a la primera

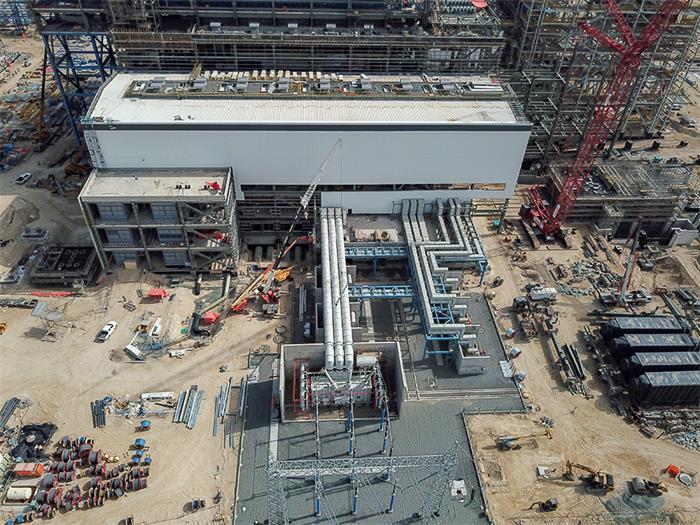

El 16 de abril a las 16:25, hora local en Dubái, se completó un importante hito en el proyecto de central eléctrica de carbón limpio de 4x600 MW de Hassyan, comisionado a HEI, con la consecución de la retroalimentación. Las pruebas de impacto de retroalimentación realizadas a la línea de 400 kV, al transformador principal y a los transformadores para servicios propios de alta tensión tuvieron éxito a la primera, con lo que el proyecto de Hassyan entró en la fase de pruebas de funcionamiento de sistemas individuales, y estableció una sólida garantía para la posterior puesta en servicio y sincronización a la red de la unidad.

El proyecto de Hassyan emplea estándares internacionales, y además, las leyes y reglamentos locales de Dubái establecen estrictos requisitos para la retroalimentación. El departamento de HEI para el proyecto de Hassyan implementa una gestión altamente eficiente, donde cada operación donde se entrecruzan subcontratas de construcción se realiza de forma segura y ordenada. En vista del aumento de requisitos por parte del cliente a última hora, el departamento decidió tomar la iniciativa y crecerse ante las dificultades para que la zona de transformadores y la línea de 400 kV pasen todas las inspecciones de DEWA y ACWA el 30 de mayo, antes de comenzar el envío de electricidad, y cumplan las condiciones para retroalimentación. Para asegurar una recepción eléctrica sin contratiempos, el equipo de control eléctrico en el sitio ha organizado ajustes menores y mayores ha coordinado el seguimiento de las empresas subcontratistas, ha distribuido las tareas de forma estricta, ha garantizado que las operaciones cumplan las reglas y gestionado el sitio de forma segura, de modo que la fase de recepción eléctrica se lleve a cabo ordenadamente.

El 2 de junio a las 9:49 horas, tras asegurar que las inspecciones de la subestación de maniobra, el lado de planta y la línea de 400 kV no arrojaban fallos, se electrificó con éxito a la primera la línea de 400 kV. Según los requisitos de DEWA, se procedió formalmente a la recepción eléctrica durante 24 horas.

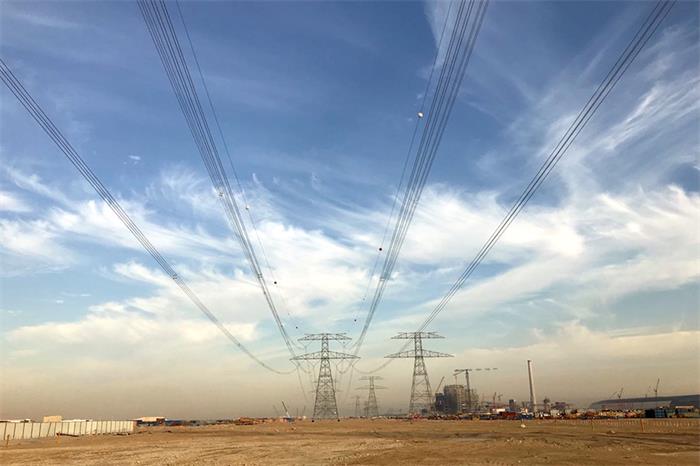

electrificación exitosa de la línea de 400 kV

El 3 de junio a las 10:25, se pasó a la primera la prueba de impacto de retroalimentación del transformador principal, dando paso oficialmente a 24 horas de recepción eléctrica.

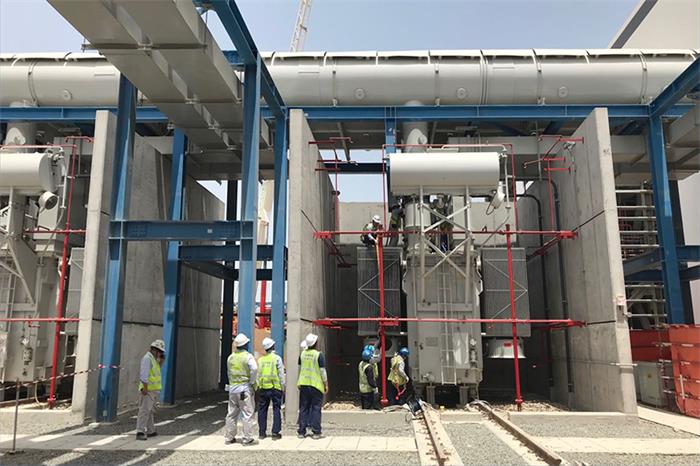

prueba de impacto de retroalimentación del transformador principal superada a la primera

El 4 de junio a las 13:20, se pasó a la primera la prueba de impacto de retroalimentación del transformador para servicios propios de alta tensión A, dando paso oficialmente a 1 hora de recepción eléctrica. A las 16:25, se pasó a la primera la prueba de impacto de retroalimentación del transformador de alta tensión B, dando paso oficialmente a 24 horas de recepción eléctrica en los transformadores auxiliares A y B.

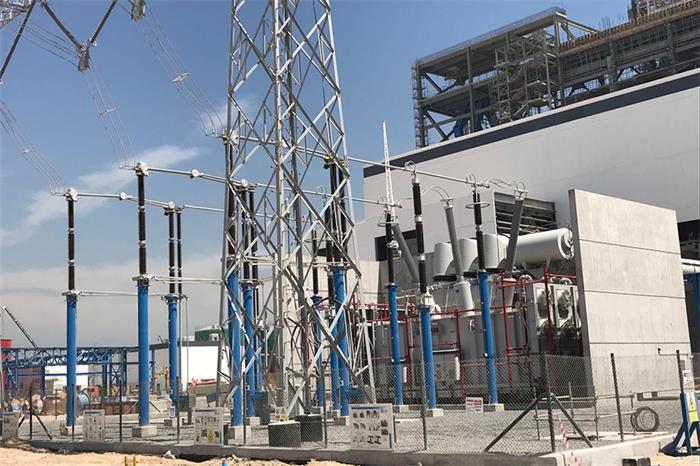

pruebas de impacto de retroalimentación de los transformadores para servicios propios de alta tensión superadas a la primera
