Координация и реализация задач по предотвращению и контролю эпидемии, а также по производству и управлению - это не только большое сражение, но и большое испытание. С момента полного возобновления работы и производства, компания HEI, проводя скрупулезную работу по борьбе с эпидемией, сделала все возможное, чтобы способствовать реализации зарубежных проектов, обеспечивая при этом качество, строительство узловых точек и соблюдение обязательств. Компания, реализуя ряд жестких мер, для возобновления работы и производства, нажала «кнопку перемотки вперед».
7 марта в 18 часов 18 минут по местному времени Дубая был открыт ключевой узел проекта – был досрочно проведен успешный запуск котла № 1, что позволило выиграть золотое время для последующего подключения к сети 1-го энергоблока. Это ознаменовало победу в первом бою «большого испытания» по возобновлению работ по проекту Hassyan.
В настоящее время площадка проекта Hassyan (Дубай) находится на ключевой стадии перекрывающегося строительства четырех энергоблоков. Проектная группа добросовестно реализовала план мероприятий партийного комитета компании по «борьбе с эпидемией и обеспечению возобновления работы». Компания сплотилась, объединила усилия, чтобы эффективно взяться за профилактику и предотвращение эпидемии за рубежом, решительно создала на площадке противоэпидемический фронт для обеспечения здоровья и безопасности персонала на месте. Уверенное ведение строительных работ, стремительный рывок к цели подключения к сети с выработкой электроэнергии, решительное завершение строительства ключевых национальных проектов. Действовать двумя руками, и обеими крепко, эффективно сочетая приложенные усилия.

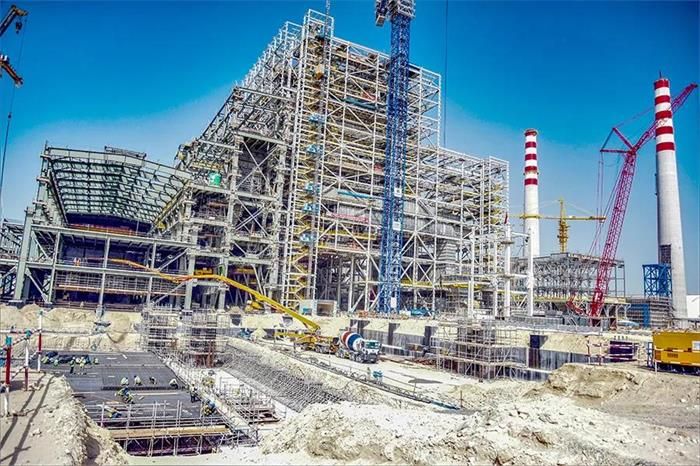

стяжка арматурой фундамента главного корпуса завода №3
Под влиянием эпидемиологической ситуации и в связи с размещением основных субподрядчиков проекта в центре эпидемической зоны, направление персонала на площадку было связано с большими сложностями. Кроме того, другие сотрудничающие организации также не могли направлять свой персонал из-за ограничений транспортного сообщения внутри страны во время эпидемии. В результате, когда уже была проведена подготовка к работам по 4-му энергоблоку проекта, очень сложно было организовать человеческие ресурсы на площадке. В соответствии с планом и стратегией партийного комитета компании, проектная группа отреагировала на ситуацию, быстро и заблаговременно провела организацию, следя за ключевым звеном «организации человеческих ресурсов» и прилагая все усилия для того, чтобы ход работ по проекту не был нарушен. Строгий контроль за осмотром и утверждением при возвращении на площадку, рациональное планирование состава группы, максимально быстрое безопасное возвращение на площадку персонала по пуско-наладочным работам и эксплуатации после 14-дневной изоляции. Проведение согласованных операций с субподрядчиками, активное реагирование, преодоление трудностей при организации возвращения на площадку около 300 рабочих; научное планирование, одновременное принятие комплекса мер, ввод местных ресурсов и организация 200 местных рабочих для входа на площадку. Все это эффективно обеспечило ход строительства энергоблоков № 2, 3 и 4.

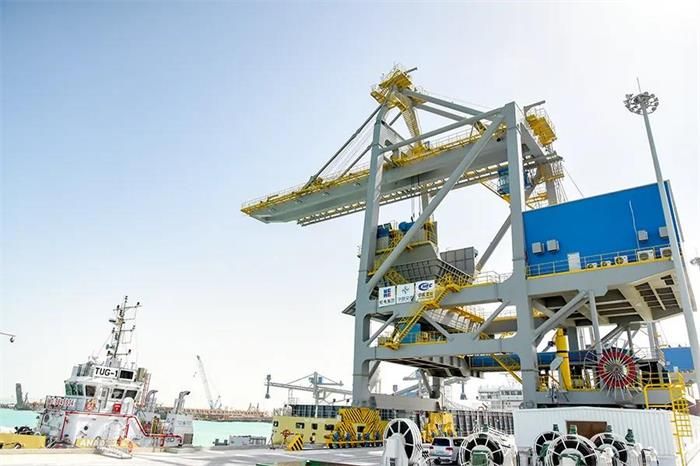

Судовой разгрузчик на пристани
Ряд жестких мер способствовал «ускорению» строительства проекта и возобновления работ и производства на площадке Hassyan. За последний месяц по всем энергоблокам удалось добиться значительного прогресса. По 1-му энергоблоку завершен запуск котла; по 2-му энергоблоку работы по котлу, монтажу трубопроводов оборудования основного корпуса находятся на пике развития, основной трансформатор установлен; по 3-му энергоблоку начат навесной монтаж стальной конструкции котла, в самом разгаре работы по строительству основания турбогенератора; завершена выемка грунта для главного корпуса энергоблока №4.
Во время возобновления работы и производства для компании HEI эти ключевые узлы проекта Hassyan станут поворотным пунктом, чтобы сконцентрировать усилия и энергию, осуществить глобальную локализацию, набрать силу на той же частоте в целях продвижения и ускорения строительства зарубежных проектов, а также для решительного преодоления влияния эпидемии нового типа коронавируса и решительной полной победы в целях производства и управления!
