8 июня в 12 часов 48 минут по местному времени было успешно проведено первичное включение в сеть и выработка электроэнергии энергоблоком №2 проекта в Сома. Параметры всех систем энергоблока в норме. Его оборудование работает стабильно, демонстрируя отличное качество. На данный момент, 2 энергоблоками проекта в Сома уже реализовано успешное включение в сеть и выработка электроэнергии.
Проект в Сома является важной составной частью энергетической программы «Турция-2023». В качестве проектного сорта угля был использован бурый уголь, богатые залежи которого находятся в Турции. Этот проект имеет явный показательный эффект по месту его осуществления. В особенности, важность строительства проекта в Сома в стратегии локализации турецких энергоресурсов становится все более явной в условиях запрета на импорт угля, выпущенного правительством Турции в конце 2017 года. HEI является EPSC подрядчиком проекта в Сома. Основной договор охватывает проектирование, закупку, поставку, шеф-монтаж, наладку и другие работы.

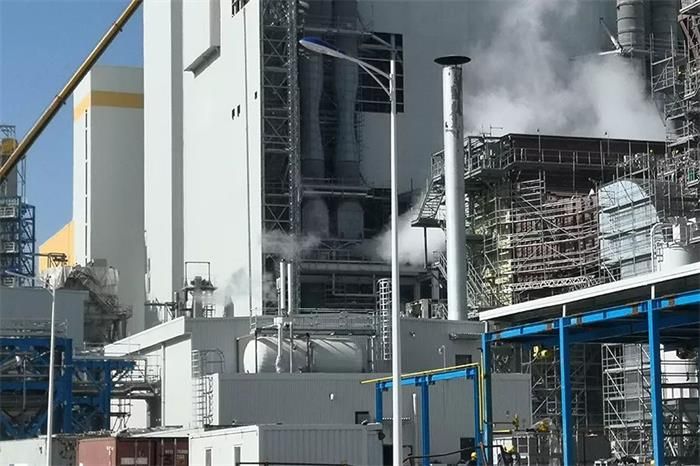

Команда, работающая над проектом, проводит последнюю проверку перед включением в сеть
По окончанию продувки трубопроводов энергоблока №2 12 апреля, команда проекта в Сома HEI, работающая над проектом, регулярно организовывала оперативные совещания организаций с китайской стороны и своевременно отслеживала обстоятельства устранения дефектов. Организовали несколько совместных инспекций перед запуском и обеспечили успешный запуск энергоблока. Организовали и провели полный технический инструктаж для запуска. Осуществили централизованное планирование запуска и включения в сеть всего энергоблока №2 и испытаний по всем пунктам. Все ведомства сплотились воедино на площадке в процессе наладки энергоблока №2 и добросовестно сотрудничали, что стало достаточной гарантией для успешного включения в сеть и выработки электроэнергии энергоблоком №2.
Включение в сеть энергоблока №2 проекта в Сома прошло успешно, заслужив высокую оценку и одобрение заказчика. Команда HEI, работающая над проектом, заявила о том, что она будет стремиться к досрочной промежуточной сдаче энергоблока №2 с возрастающим упорством.
С первой половины 2019 года команда, работающая над проектом в Сома, преодолевала трудности и всеми силами продвигала строительство проекта. Последовательно завершили работы, связанные с рядом значительных и важных этапов.
4 января, успешно провели первичное включение в сеть и выработку электроэнергии энергоблоком №1.
19 января, энергоблок №1 прошел промежуточную приёмочную проверку MENR местного правительства.
19 февраля, завершили продувку вспомогательных паропроводов энергоблока №2,
подачу питания к DCS и другую работу, и официально перешли к этапу наладки системы.
21 февраля, энергоблок №1 впервые успешно функционировал при полной нагрузке.
2 апреля, успешно выполнили первичный запал топлива котла энергоблока
№2 и официально перешли к этапу прогрева и продувки трубопроводов.
12 апреля, заслонка продувочного трубопровода котла №2 прошла аттестацию,
что знаменовало успешное завершение работ, связанных с продувочным трубопроводом котла №2.
31 мая, успешно выполнили запал для пуска энергоблока №2.
