12 февраля система химводоочистки проекта «Джамшоро» успешно производит квалифицированную деминерализованную воду с электропроводностью 0,056 мкс/см, что знаменует собой успешное завершение первого пуско-наладочного узла Проекта.

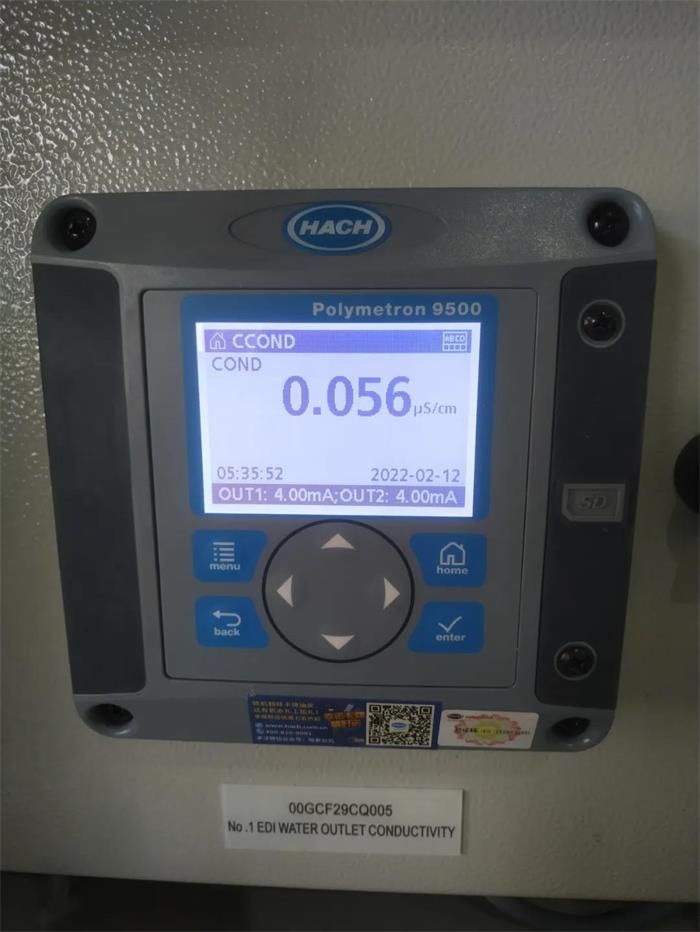

Индекс деминерализованной воды
Чтобы обеспечить бесперебойное проведение пуско-наладочных работ, 28 января была завершена временная обратная подача электроэнергии на проект Джамшоро. В настоящее время пуско-наладочные работы в основном сосредоточены на области химической воды, включая сырую воду, химическую воду и сточные воды. системы и др. Гидравлические испытания котла планируется завершить до 10 марта.

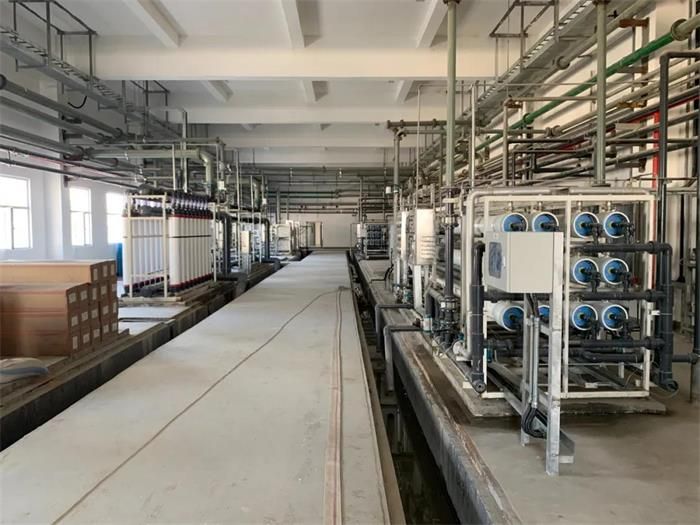

Химическая водная мастерская
В настоящее время общий ход монтажных работ выполнен на 68,6%, из них сварка котла выполнена на 98,7%, монтаж основных частей паровой турбины выполнен на 85%, монтаж основных трубопроводы выполнены на 88 %, монтаж ЭЦН выполнен на 90 %, монтаж ДДГ выполнен на 82 %, система подачи угля завершена на 80 %. Что касается общестроительных работ, общий прогресс выполнен на 92%, а оставшиеся работы в основном включают в себя кладку и отделку некоторых зданий, строительство фундамента из трубных эстакад и выравнивание дорог на территории завода.

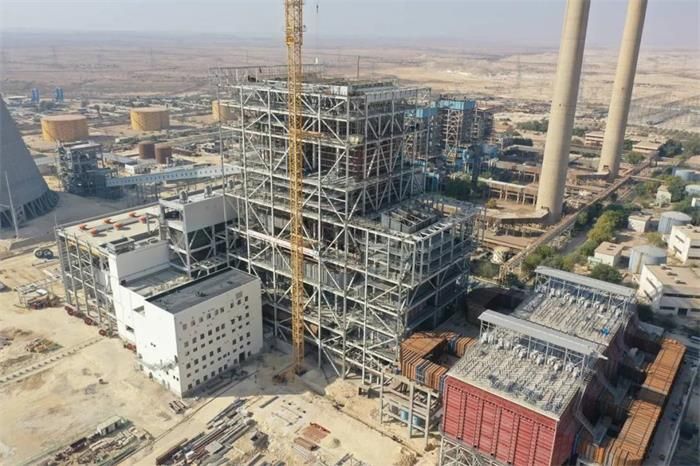

Котельная

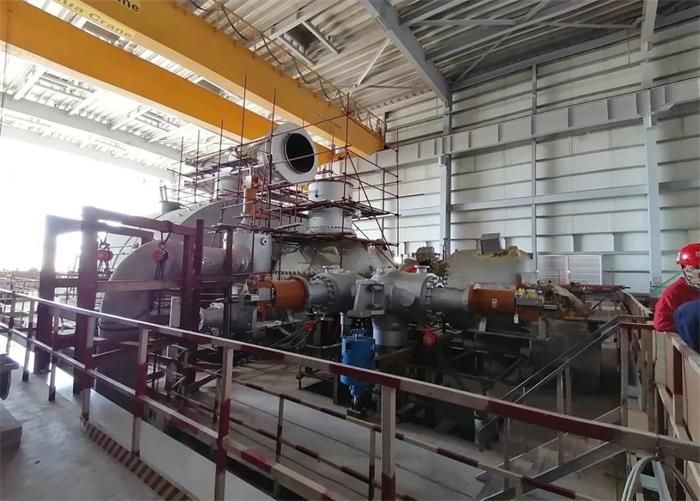

Основные части паровой турбины

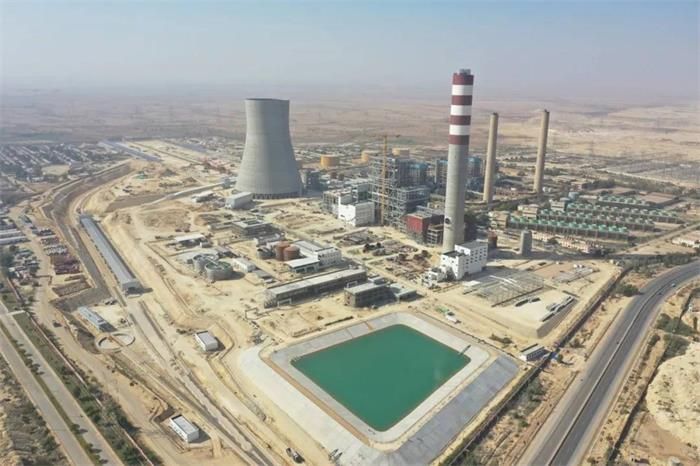

Панорама растений
