一带一路 | 厄瓜多尔500kV输变电项目主体施工全部完成

来源:本站 时间:2019-06-13 点击数:


当地时间6月11日10时59分,厄瓜多尔500kV输变电项目F系统A8标段,即:EL INGA变电站至Tisaleo变电站的500kV输电线路正式送电成功。该标段为500kV输变电项目最后一个通电的线路标段,全长159km。该标段的正式送电,标志着项目主体施工全部完成。

厄瓜多尔500kV输变电项目是哈电国际与厄瓜多尔国家电力公司(CELEC EP)签订的总承包以及500kV输变电系统运行维护合同。该项目是厄瓜多尔第一个国家级500kV骨干网输变电项目,全长900km,贯穿厄瓜多尔全境。其中包含600km的500kV输电线路和300km的230kV输电线路,包括4座500kV新建变电站,2座230kV新建变电站,1座230kV扩建变电站,4座230kV改造变电站。项目承担了厄瓜多尔最大水电厂——辛克雷水电厂和第二大水电厂——索普多拉水电厂的电能送出任务。项目投入运行后将改变厄瓜多尔电力系统输送能力、容量和规模,使厄瓜多尔由电力进口国成为电力出口国。

A8标段由于受业主未能解决路权影响,在标段大部分区段完工后,位于原住民生活区域的区段一直未能完成最后施工。进入2019年以来,哈电国际厄瓜多尔500kV项目部与业主通力合作,时时跟踪业主解决路权问题,顺利完成了该标段施工和通电。

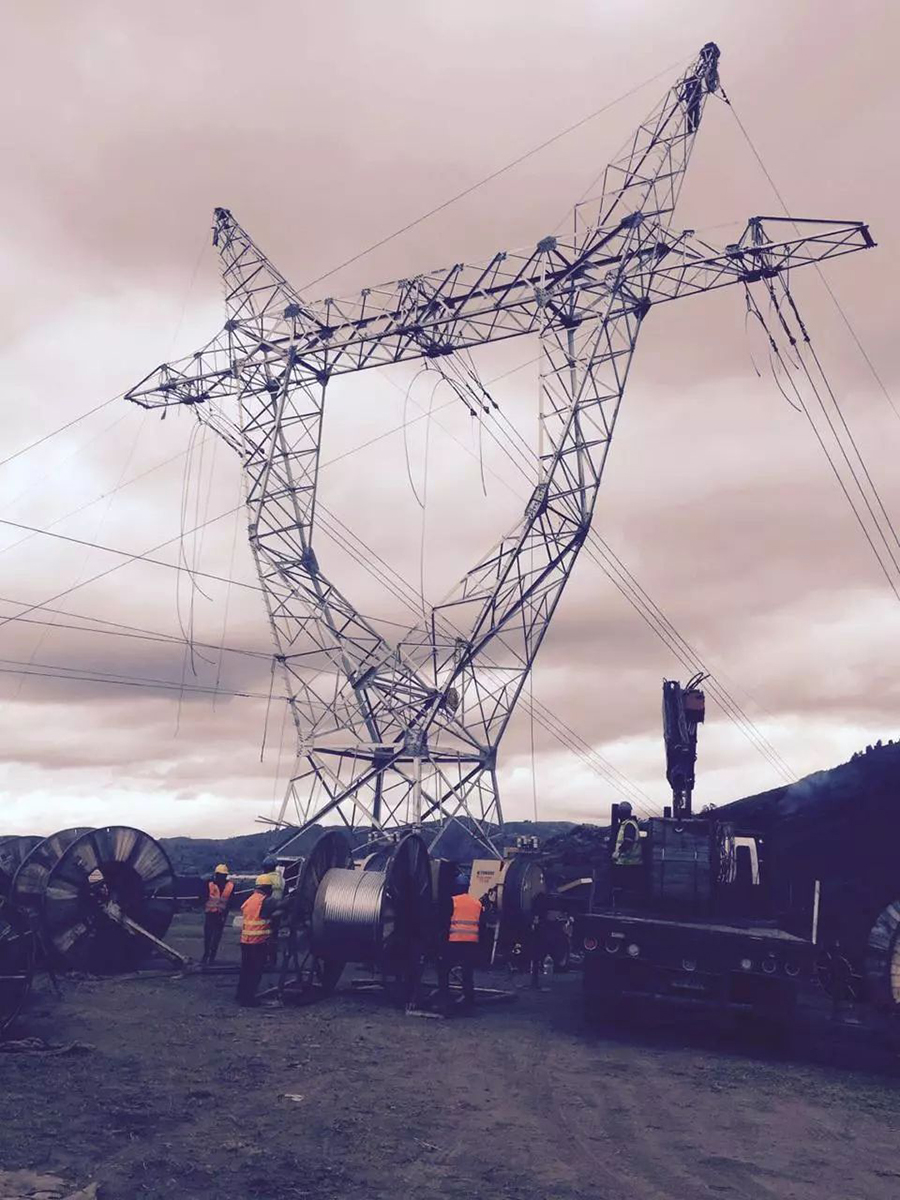

A8标段放线施工。

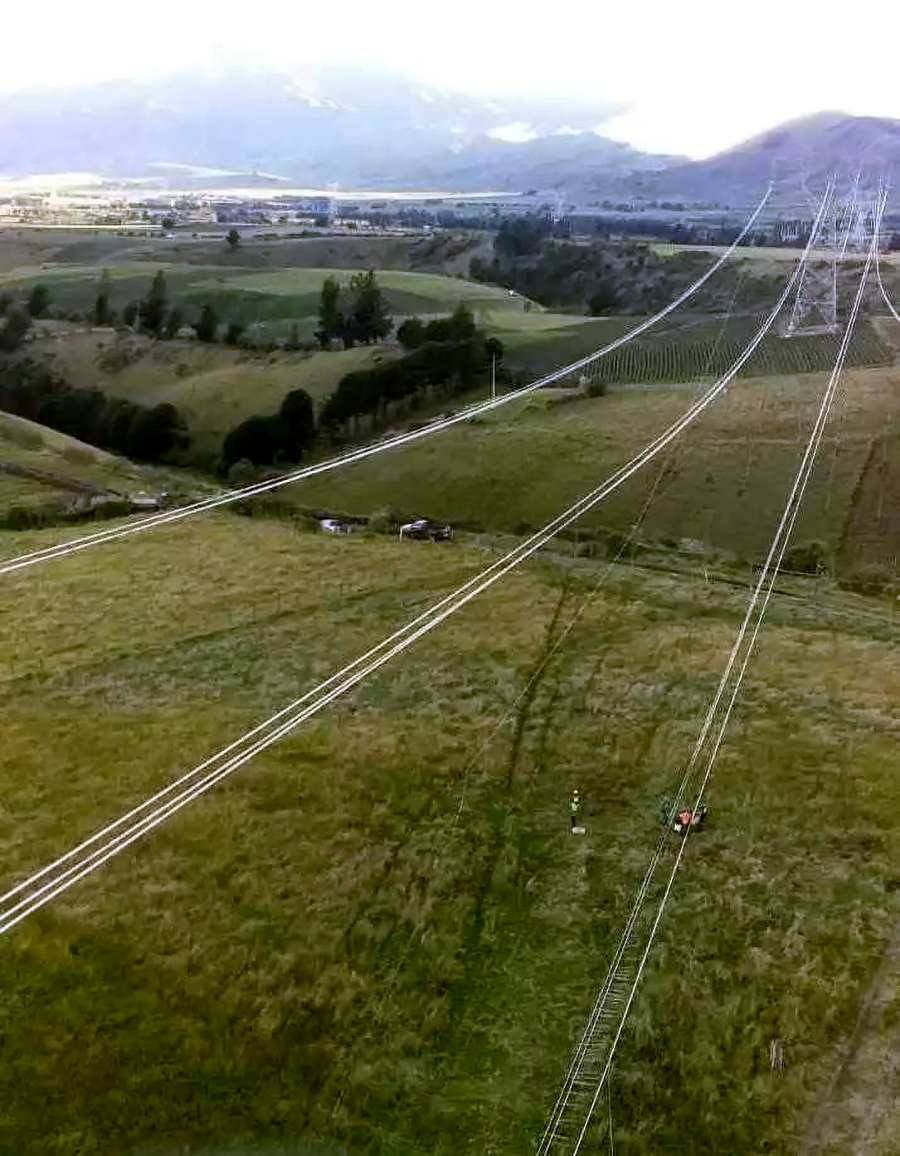

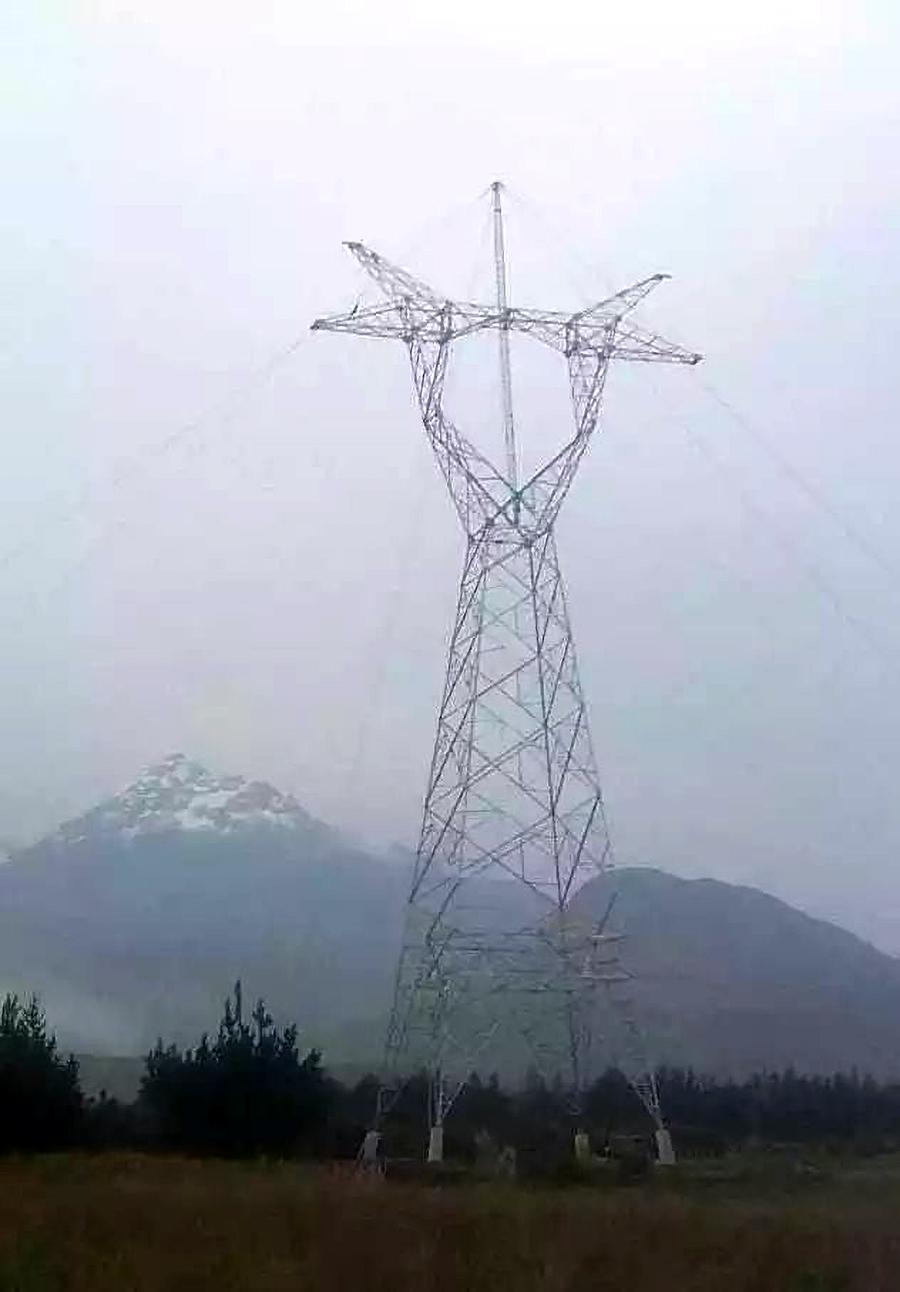

A8标段作为厄瓜多尔500KV输变电项目最后一个通电的线路标段,是哈电国际自2013年7月26日项目合同生效,历时6年克服重重困难取得的最具挑战性的突破,为项目所有标段顺利移交奠定了坚实基础。
