一带一路 | 迪拜哈斯彦项目1号机组倒送电一次成功

来源:本站 时间:2019-06-06 点击数:

迪拜哈斯彦项目1号机倒送电一次成功。

迪拜当地时间6月4日16时25分,哈电国际承建的迪拜哈斯彦4x600MW清洁燃煤电站项目倒送电实现里程碑重大突破,400kV线路、主变和高厂变倒送电冲击试验均一次成功,标志着哈斯彦项目进入分部试运阶段,为后续机组调试及并网发电提供了有力保障。

哈斯彦项目执行国际标准,且迪拜当地法律法规对倒送电要求严格。哈电国际哈斯彦项目部实施高效管理,各施工分包交叉作业安全有序,面对业主临时增加的要求,主动出击,迎难而上,使变压器区域和400kV线路区域于5月30日顺利通过DEWA、ACWA送电前的各项检查,具备倒送电条件。为保证受电顺利,现场电控团队组织大调、小调及各分包单位协同跟进,严格的分工,确保操作的合规性以及现场的安全管理,做到受电期间井然有序。

6月2日9时49分,在开关站、电厂侧、400kv线路检查无误后,400kV线路带电一次成功。根据DEWA要求,正式进入24小时受电。

400kV线路成功带电。

6月3日10时25分,主变倒送电冲击试验一次成功,正式进入24小时受电。

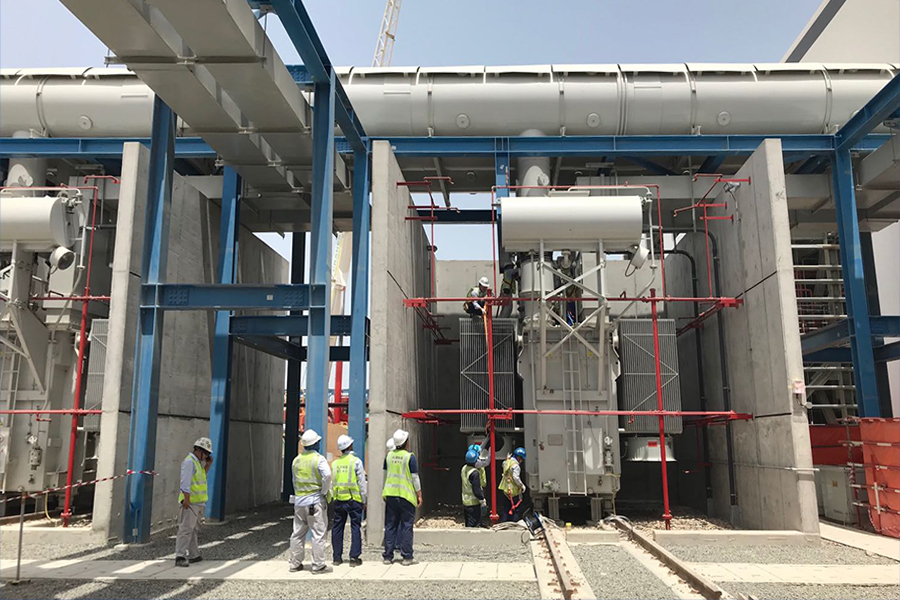

主变倒送电冲击试验一次成功。

6月4日13时20分,高厂变A倒送电冲击试验一次成功,正式进入1小时受电。16时25分,高厂变B倒送电冲击试验一次成功,高厂变A、高厂变B正式进入24小时受电。

高厂变倒送电冲击试验一次成功。
