春节期间,哈电国际各海外项目现场认真贯彻落实公司关于国内外同步联动开展疫情防控的工作部署,积极采取防控措施,有效应对,既要保障海外一线员工身体健康和安全,又要科学组织、合理排产,确保项目建设任务稳步推进。哈电国际全体海外员工奋战在一线、拼搏在一线,海外项目建设春节“不打烊”,部分项目迎来关键节点。

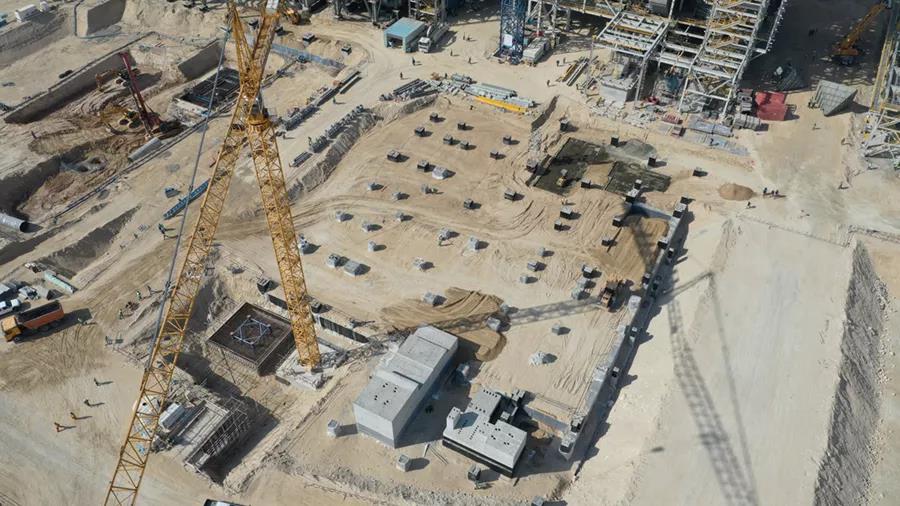

迪拜哈斯彦项目 1月17 日,3号锅炉基础正式交安完成。

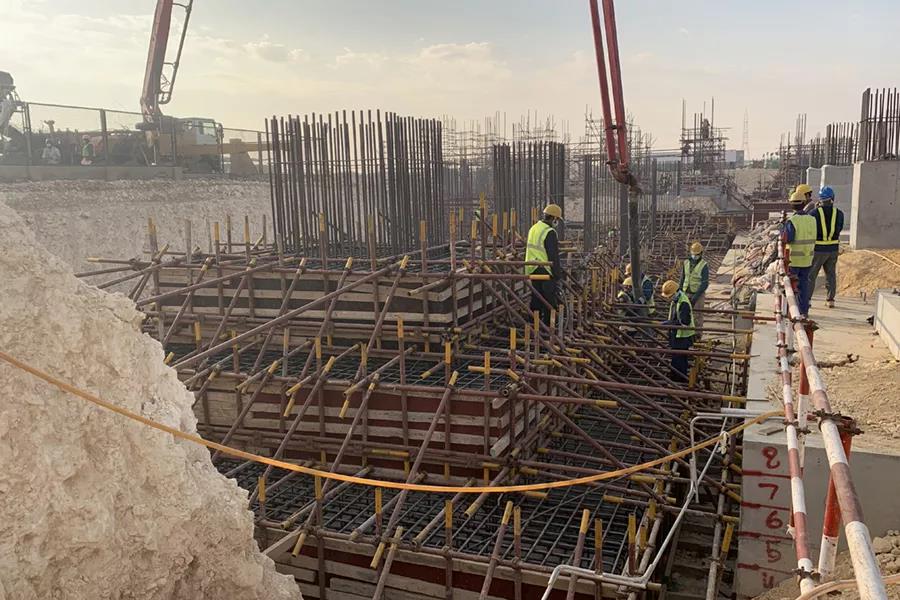

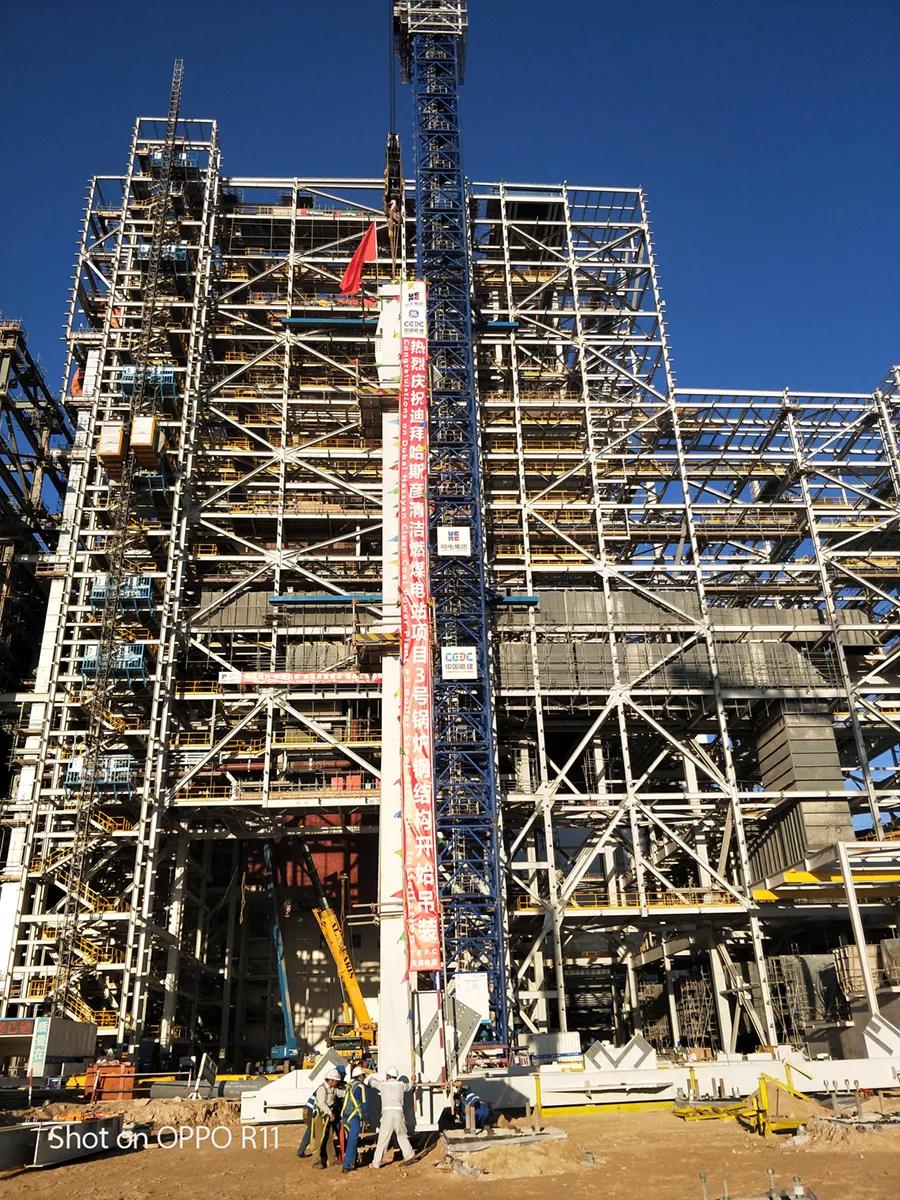

1月18日,3号锅炉钢结构吊装开始。

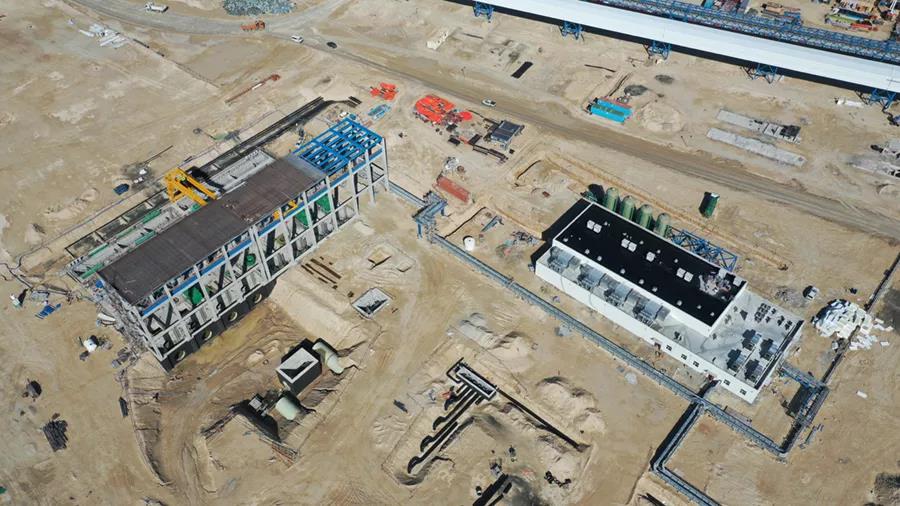

1月22日,加氯间海水加氯系统正式试运。
1月23日,3号主厂房汽机基座基础垫层浇筑完成。 巴基斯坦贾姆肖罗项目

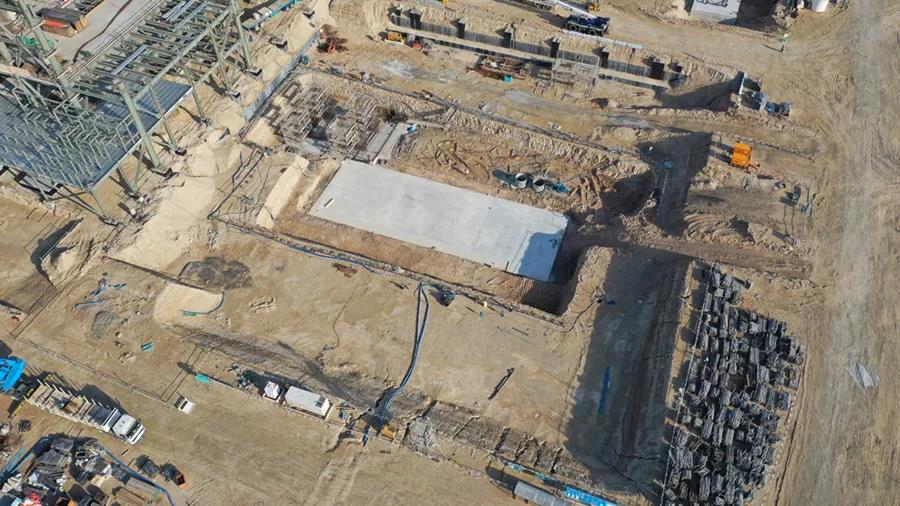

当地时间1月27日8时8分,贾姆肖罗项目开始锅炉7/39组承台基础混凝土浇筑,并于当日20时完成施工,持续约12个小时,累计混凝土浇筑量279立方米,至此项目锅炉第一方混凝土浇筑完成。本次浇筑工作的顺利完成,不仅极大地鼓舞了项目参建人员的士气,更吹响了2020年项目履约的号角,为全年工程节点目标的实现打下良好开端。
伊拉克阿玛拉项目

1月23日,伊拉克阿玛拉项目第一批船运货物在伊拉克巴士拉乌姆卡萨港清关完毕后全部运抵阿玛拉项目现场。本批材料为哈电国际及分包单位的生活临建板房材料,总计31个集装箱,净重320余吨。利用除夕和初一2天时间,项目现场投入中方和属地员工40余人以及吊车、叉车和平板车等机械开展卸货,全部集装箱材料于25日(初一)完成掏箱并分拣归类完毕。
巴基斯坦滨佳胜三期项目

春节期间,巴基斯坦滨佳胜三期900MW联合循环项目现场在完成初设审图会的基础上,全力推进详细设计和设备采购工作。目前,项目现场处于生活、生产临建阶段,搅拌站已经建成投用,施工用水用电即将接通,为即将开始的桩基施工做充分准备,为项目后续开展打下了坚实基础。

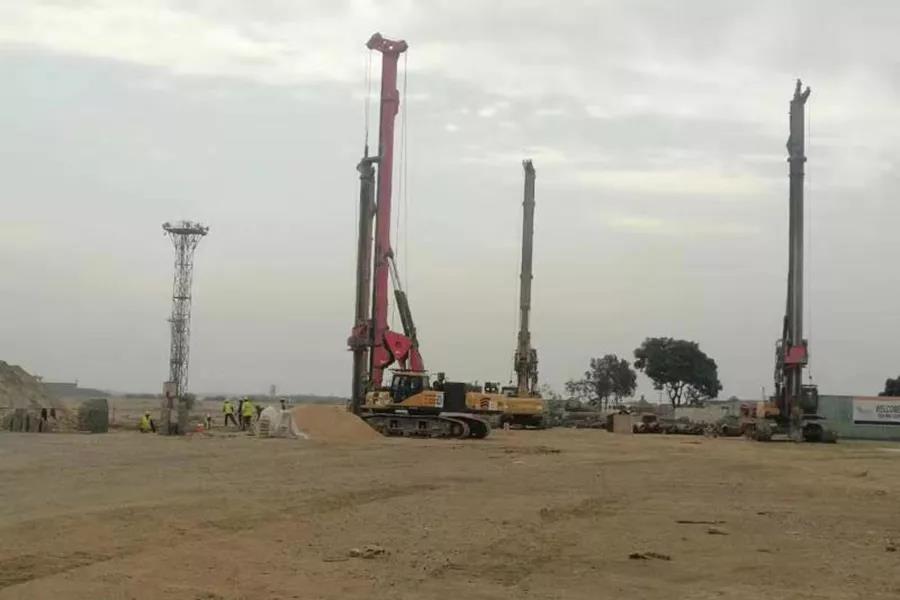

桩基旋挖钻机入场。

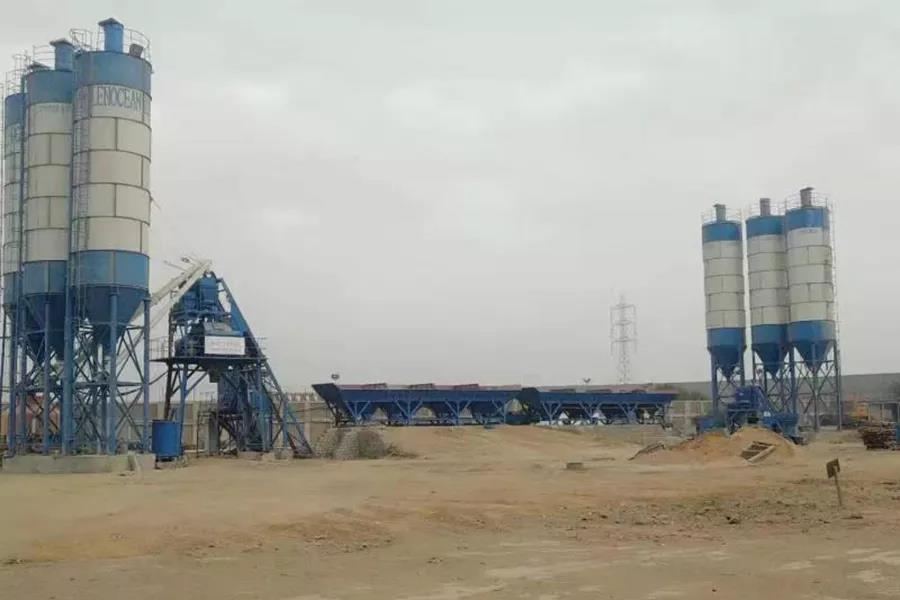

搅拌站安装调试完成。
|
