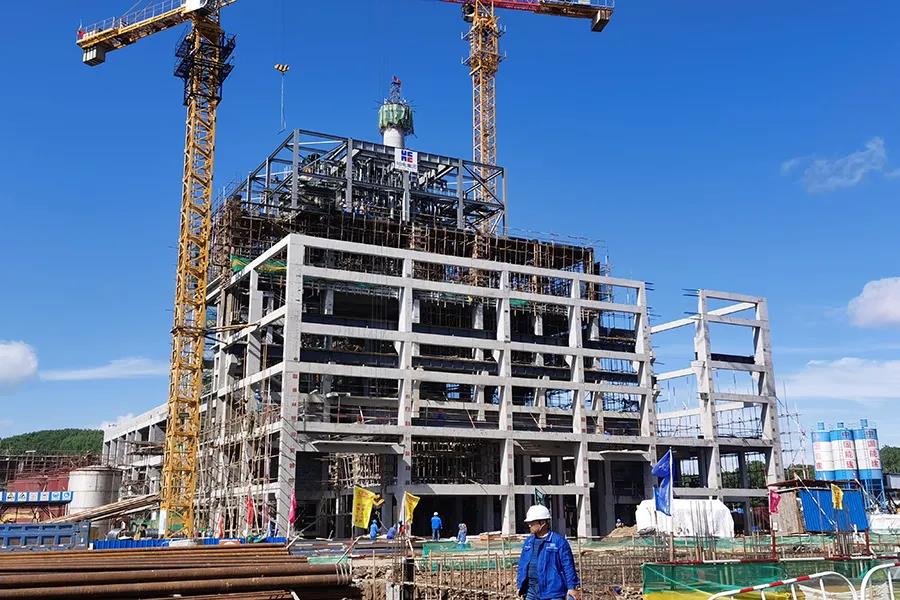

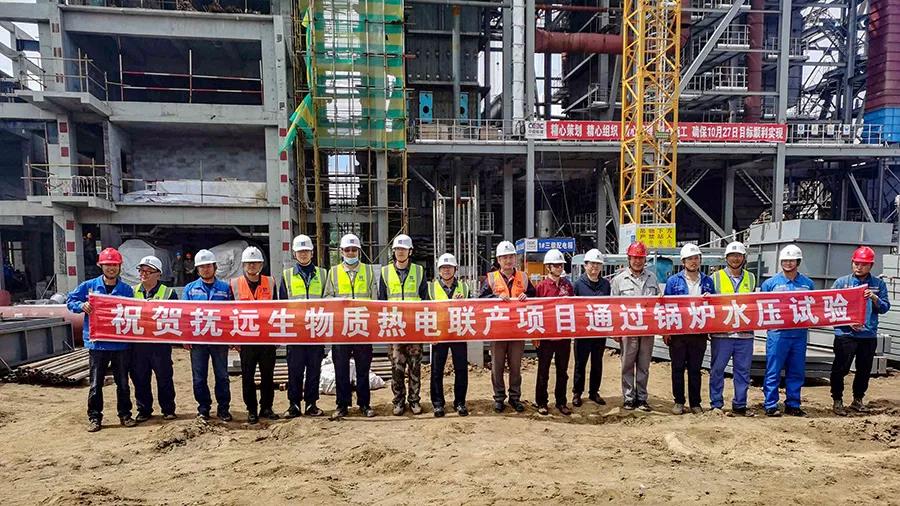

7月24日10时58分,哈电国际总承包建设的抚远1×30MW生物质热电联产项目一次顺利通过锅炉水压试验,较计划工期提前10天完成,为下一步项目锅炉酸洗奠定了坚实基础。哈电国际再次以实际行动证明了在高效项目管理下跑出的哈电速度和展现的哈电实力。 抚远项目是黑龙江省2019-2020年度“百大项目”之一,也是哈电集团在生物质发电领域的首个投资项目,是哈电集团产业转型的重要一环,担负着为抚远市供电及冬季供暖的重要民生任务。受疫情影响,项目自今年2月筹划返厂复工以来,施工建设面临着人员和物料进厂等诸多困难。由于抚远项目工期紧张,为确保项目建设如期推进,抚远项目团队主动出击,奋力拼搏,调集人力资源,深入施工一线跟踪进度、监查质量,严格把控施工重点难点,并一直在为确保锅炉水压试验节点做准备。 自4月正式复工起,抚远项目团队每日与锅炉施工队伍盘对进度。6月初,组织了第一次锅炉水压试验准备会议。受疫情防控影响,各方管理人员无法集中一处,通过视频会议高效部署水压试验前的工作计划,确定了关键原则。进入7月,抚远地区剧烈天气增多,晴是炎阳烈日,雨是倾盆而下,施工进入高峰期,化学制水,锅炉安装,双线齐头并进,无论是30摄氏度的高温,还是大雨如注,施工都按计划推进。7月24日,在抚远项目团队的充分准备下,锅炉保压14.2兆帕20分钟,0压降,于10时58分水压试验一次顺利完成,得到了业主、黑龙江电力监检中心、佳木斯锅检所的一致认可,更加坚定了所有参建人员确保今年发电的信心。 长风破浪会有时,直挂云帆济沧海。相信在抚远项目团队与各参建单位的共同努力下,一定能够早日迎来项目商业运行重大节点,打造生物质发电项目的标杆工程,为哈电集团深入拓展生物质发电领域做出更大贡献。
|
