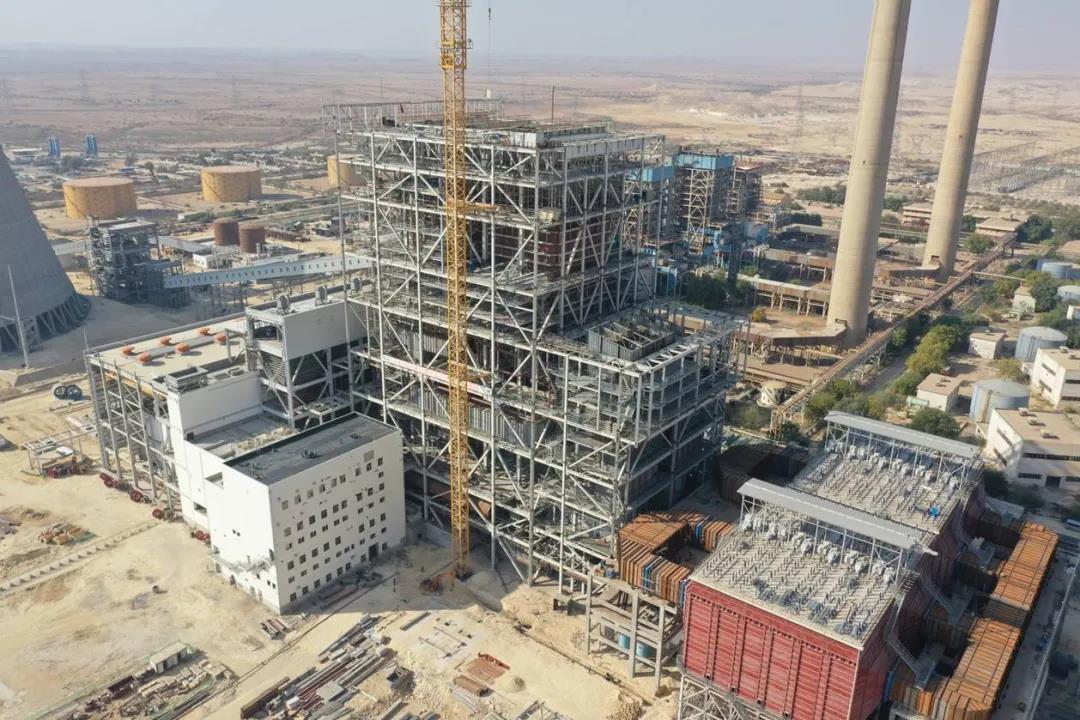

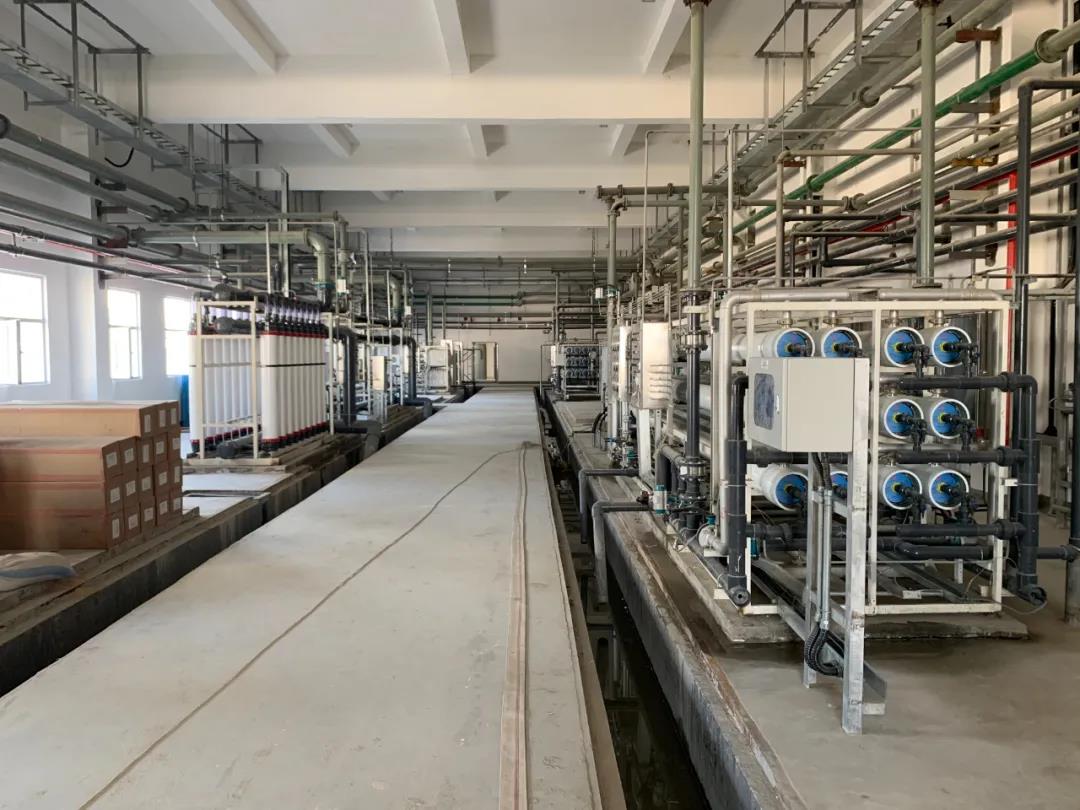

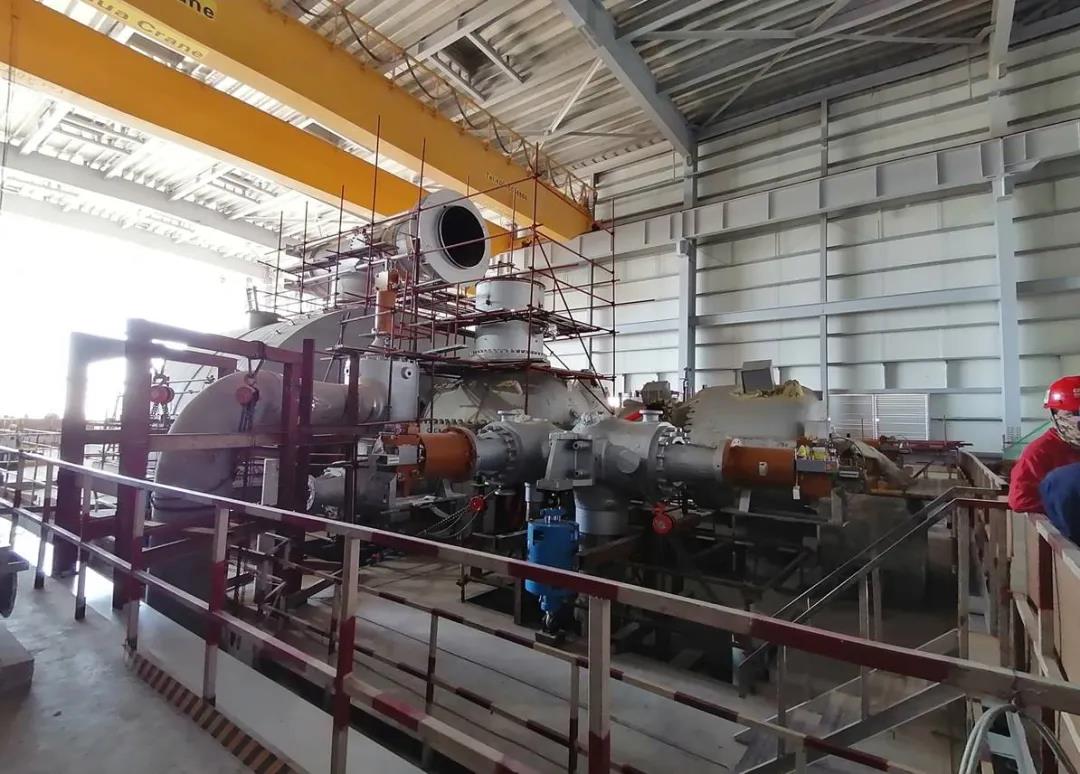

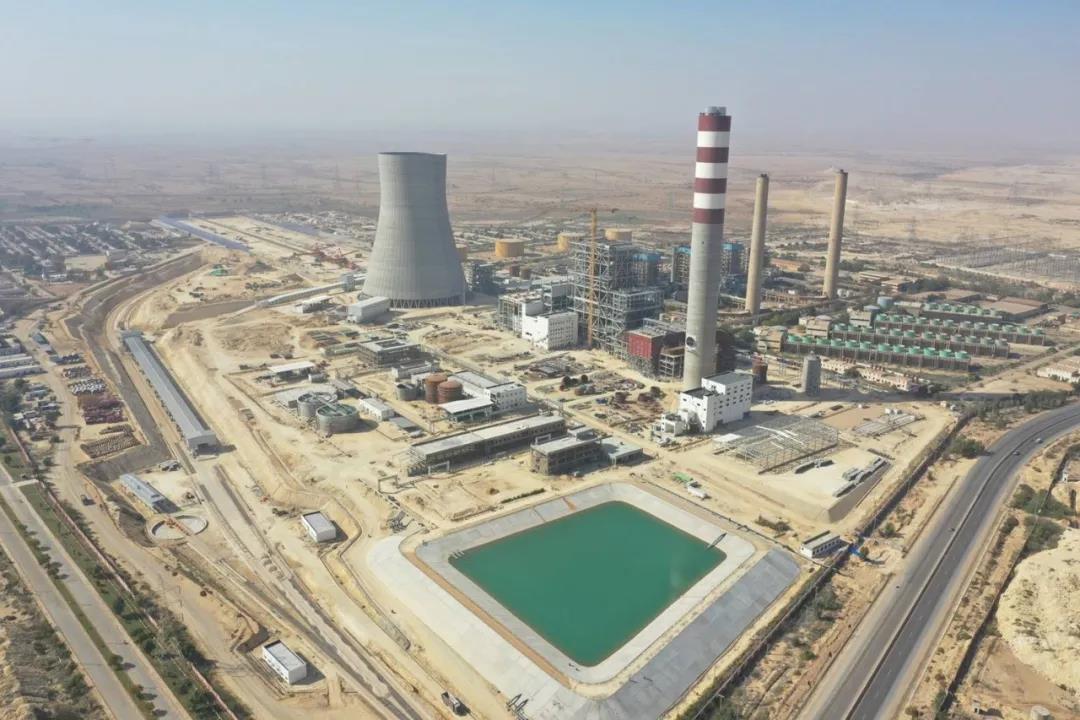

巴基斯坦当地时间2月12日,贾姆肖罗项目化学水系统成功制出合格除盐水,电导度0.056μs/cm,标志着项目顺利完成第一个调试节点,迎来2022年新春开门红。 除盐水指标 为保证调试工作顺利开展,贾姆肖罗项目于1月28日完成临时上电。目前调试工作主要集中在化学水区域,包括原水、化学水、废水系统等,计划将于3月10日前完成锅炉水压实验。 化学水车间 安装工作目前已完成总体进度68.6%,其中锅炉焊口已完成98.7%,汽轮机本体安装完成85%,四大管道安装完成88%,ESP安装完成90%,FGD安装完成82%,输煤系统完成80%。土建工作方面,已完成总体进度92%,剩余工作主要为部分建筑物的砌筑、装修工作,部分综合管架基础施工和厂区道路平整等。 锅炉区 汽轮机本体 随着调试工作的开始,贾姆肖罗项目迎来忙碌的2022年。在切实落实好防疫工作要求的前提下,哈电国际贾姆肖罗项目部将精心组织,紧密筹划,全力保证项目施工质量和调试进度,争取早日实现机组点火和顺利发电的目标。 厂区全景 文稿 | 吕东兴 摄影 | 王 路 编辑 | 王立强 审核 | 范乐乐
|
