迪拜当地时间11月5日,由哈电国际承建的迪拜哈斯彦4×600MW清洁燃煤电站项目3号机组四段10kV盘柜顺利上电,标志着3号机组倒送电工作顺利完成,为后续机组调试工作提供了有力保障。

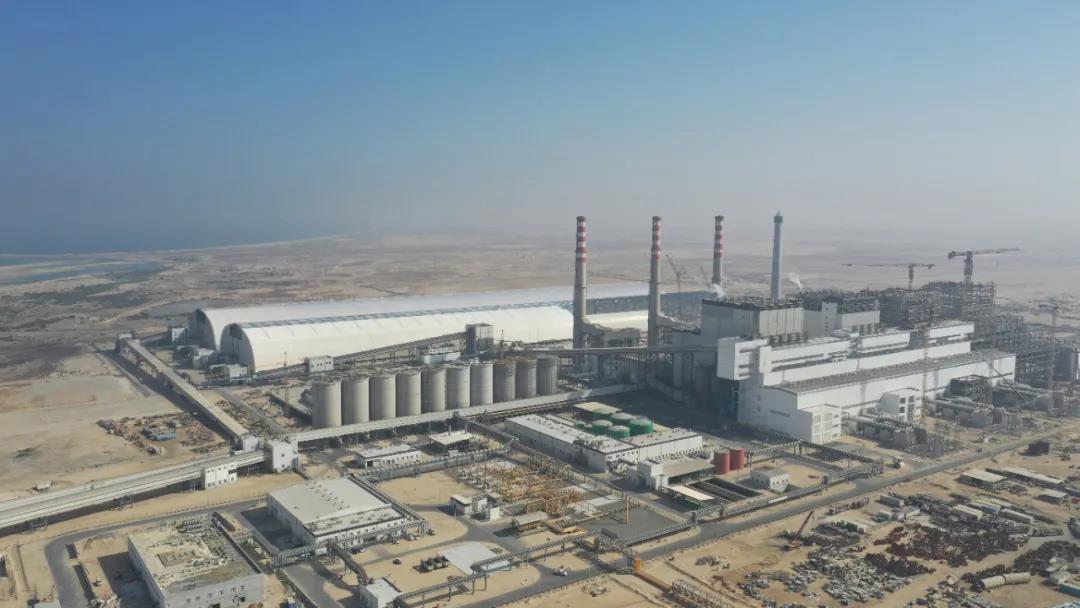

哈斯彦项目俯视图 为保证此次3号机组倒送电顺利完成,哈斯彦项目部精心组织,统筹部署,严格规范现场操作流程,确保安全措施落实到位,顺利保障了机组400kV线路、主变、高厂变AB倒送电冲击试验及四段10kV盘柜上电工作的一次成功。哈斯彦项目团队克服境外疫情带来的种种困难,统筹规划、科学调配、同心协力、攻坚克难,带领各合作单位加班加点,全力推进哈斯彦项目执行进展,近期完成一系列重大节点:2021年9月30日,项目4号机组主厂房大件吊装工作顺利完成,主要包括4号机组凝汽器、汽轮机高中压缸、发电机定子、除氧器、高压加热器等。

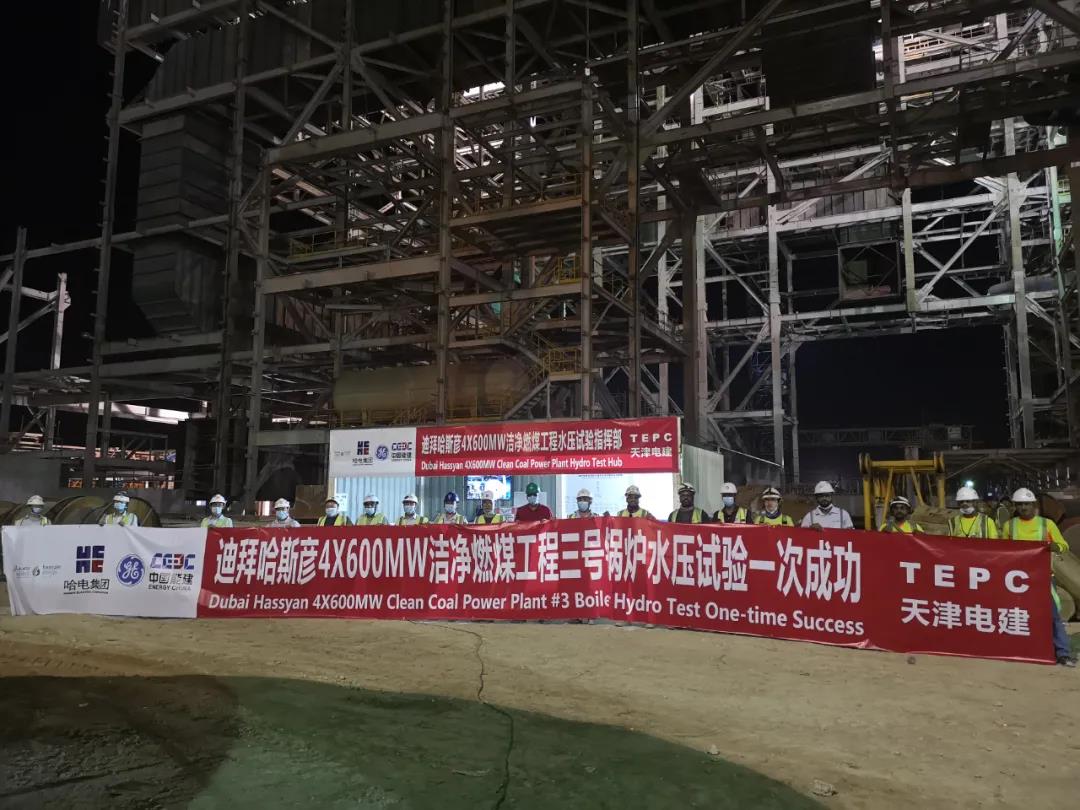

4号机组大件吊装 2021年10月5日,项目3号锅炉水压试验一次成功。

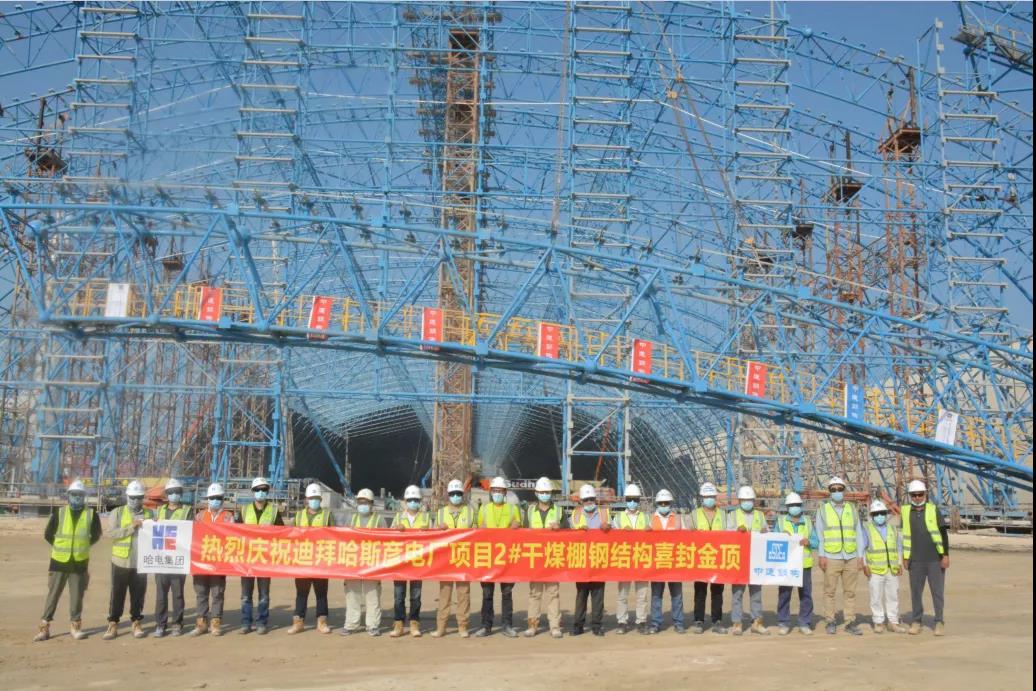

3号锅炉水压试验一次成功 2021年11月1日,项目3、4号机组共用2号干煤棚钢结构安装工作全部完成,顺利封顶。 2号干煤棚钢结构封顶 图文 | 李梓硕 编辑 | 王立强 审核 | 范乐乐
|
