哈电国际锡尔河二期项目“一百天工作计划”劳动竞赛稳步推进

来源: 时间:2025-07-08 点击数:




为深入落实哈电集团“国际项目保履约”工作要求,充分激发项目团队工作热情,锡尔河二期项目部认真谋划,精心组织,于6月份全面启动“一百天工作计划”劳动竞赛,紧扣“计划不拖期、质量零损失、安全零事故”核心目标,围绕“进度、质量、安全、风险”四个方面,制定具体方案全员参与责任到人,确保节点有序推进。

一个多月的时间里,锡尔河二期项目部建设者大干快干,劳动竞赛开展的如火如荼,真正发挥了推动工程项目建设提质增效的强大支撑作业。目前,项目建设取得了阶段性进展。

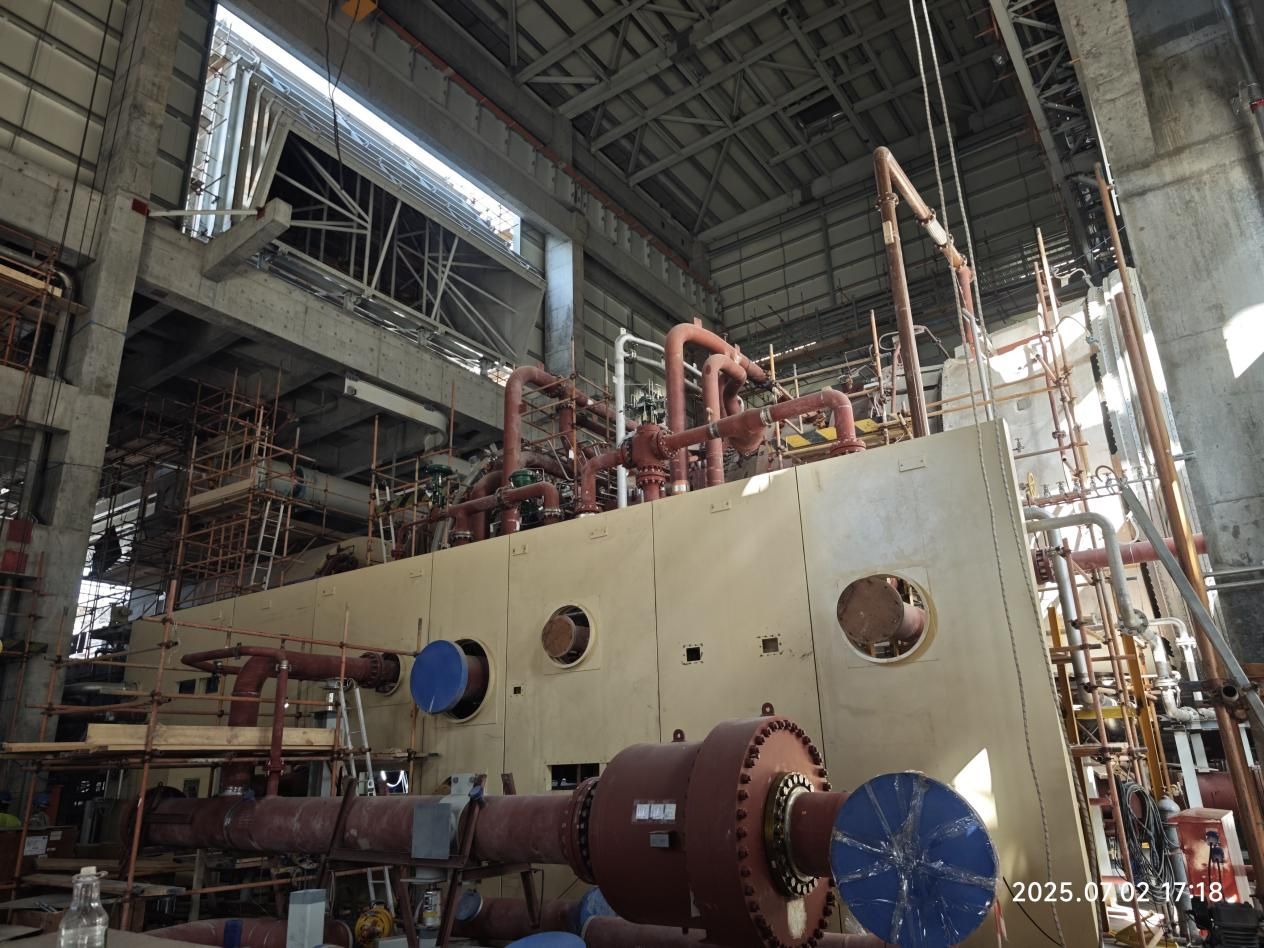

抓进度:挂图作战、专人包保、动态跟踪项目部围绕余热锅炉水压试验,化学水制水等关键里程碑,落实“周计划+日协调”机制,实行任务图上墙、责任人到岗,做到计划推进有压、有督、有奖惩。各责任区每日开展施工进展盘点,识别关键工序,优化资源配置,重点区域设立专人包保,确保各节点按期完成。

保质量:严控标准、源头预防、过程盯控坚持“质量是底线”原则,项目部各专业提前策划质控要点,强化材料进场、工序施工、现场验收全过程质量把关。设立专职质量巡视小组,对重点区域和风险环节进行定期检查与专项抽检,确保一次交验合格率稳步提升。强化NCR闭环管理,实现问题快速响应、责任快速落实。

促安全:压实责任、专项治理、技术防护并举项目安全工作坚持“人防+技防”并重,根据施工高峰期特点,组织开展脚手架、临电、登高作业等专项整治行动,并进行安全月宣传活动,贯彻“人人讲安全,个个会应急”思想,同时引入智能视频监控、智慧工地平台等手段提高动态监管水平。各片区每日进行安全巡查,建立“隐患随查随改”机制,确保施工现场安全可控。

控风险:成本严管、过程审计、机制防范为确保施工进度与成本控制同步推进,项目部成立风险防控小组,定期开展进度与预算偏差分析,动态调整采购策略与施工顺序,减少非计划成本支出。同时,强化合同执行审计与物资成本联审,杜绝不合理变更与超支。推行责任制+过程追责机制,推动各专业团队主动识别、主动管控风险源头。

通过本次劳动竞赛,锡尔河二期项目不仅在施工进度上形成强有力保障机制,更在质量、安全、成本等维度同步提升,为实现2026年投产目标打下坚实基础。下一步,项目部将结合现场实际,持续丰富竞赛形式,营造“比学赶帮超”的良好氛围,以实干争先的姿态全力冲刺关键节点。
