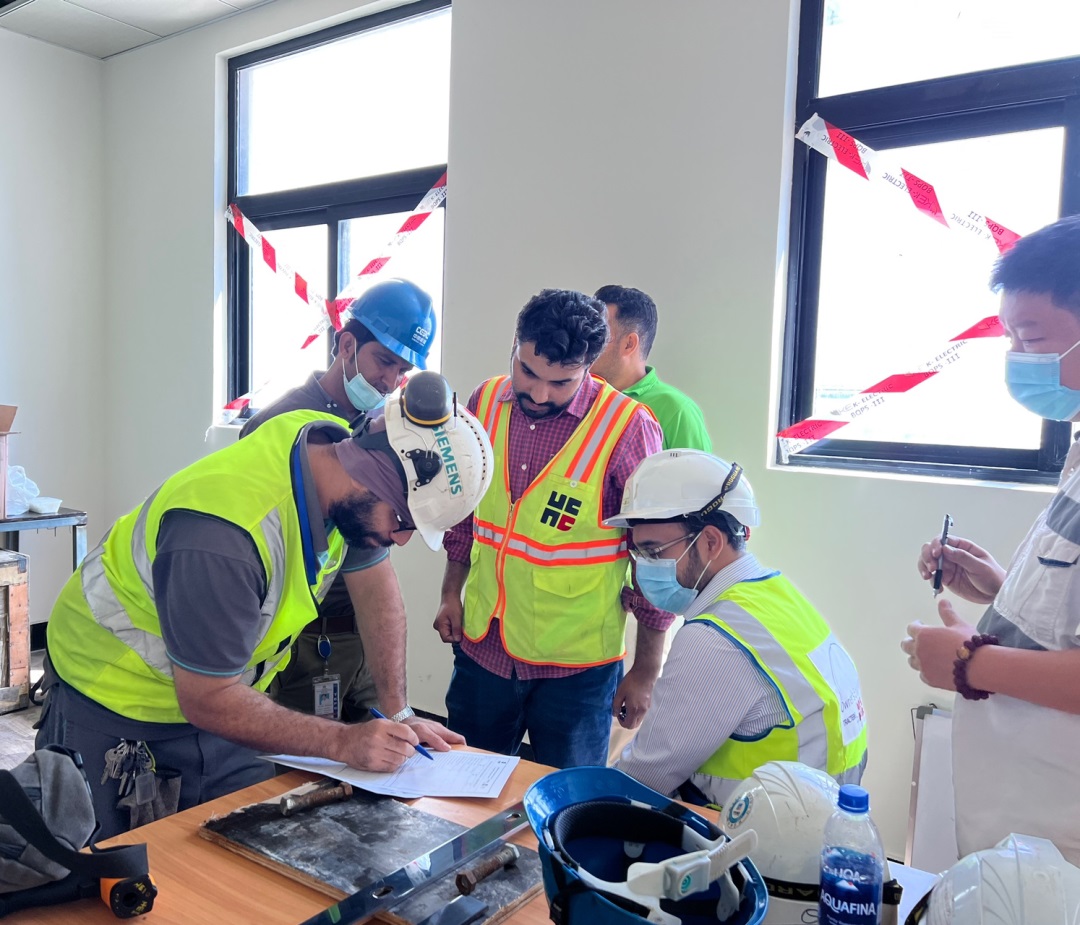

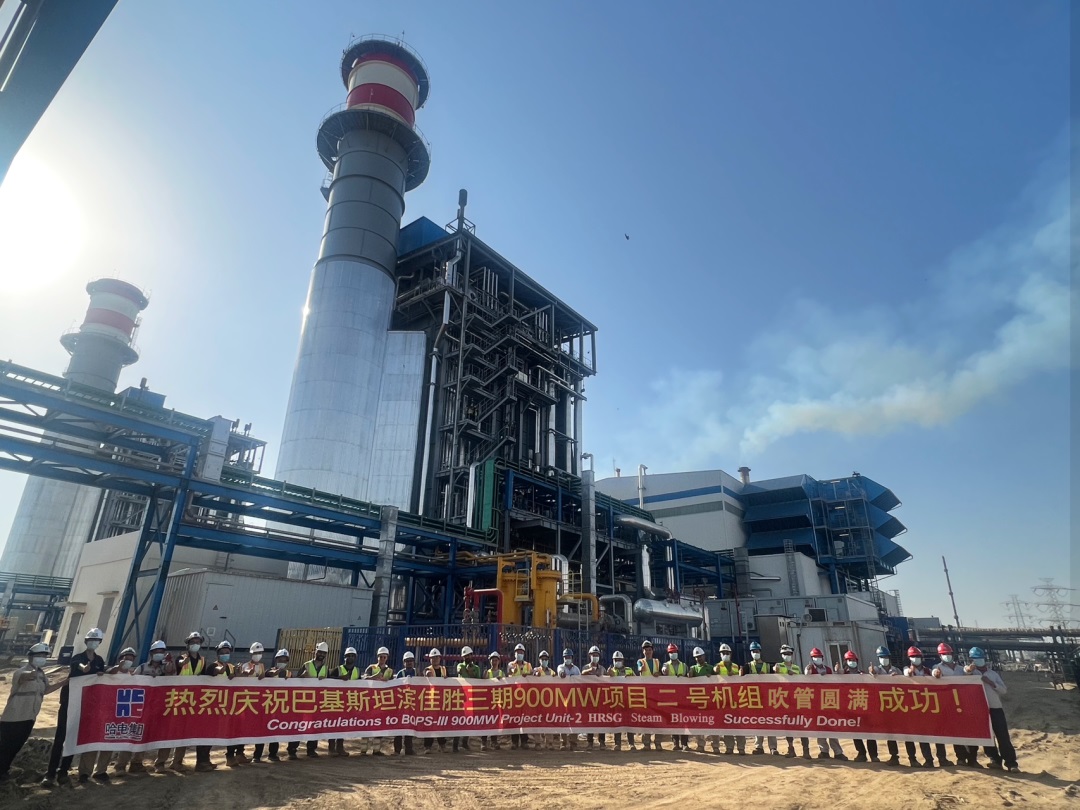

巴基斯坦当地时间10月6日下午13点07分,哈电国际承建的巴基斯坦滨佳胜三期联合循环电站项目2号余热锅炉吹管顺利完成,为后续2号机后续联合循环整套启动打下了坚实基础。 锅炉吹管是电站投运前的重要试运步骤之一,其目的是为了清除在从制造到安装这一过程中存留在过热、再热器系统及蒸汽管道中的各种杂物,防止运行过程中对机组造成损伤,并提高机组的安全性和经济性、改善运行期间的蒸汽品质。为顺利安全地完成2号余热锅炉和四大管道的吹管工作,滨佳胜三期项目团队与业主积极沟通,充分保证老厂原水和天然气燃料供应,并与与各分包单位紧密配合,成立吹管试运指挥部,保证在吹管期间第一时间解决可能出现的突发问题。最终基于1号机吹管的成功经验、进一步优化的操作步骤和最大化的吹管效率,顺利完成本次吹管作业。 以匠心致初心,献礼祖国华诞。继9月25日2号机组燃机首次点火和9月28日首次并网后,滨佳胜三期项目在短时间内又迎来一次关键节点。接下来,项目团队继续斗志昂扬,努力奋战,尽快完成2号机组满负荷发电以及移交,为推动公司高质量发展贡献力量!
图文 | 赵子晗 编辑 | 王立强 审核 | 范乐乐 |
